Quand construire sa piscine pour éviter délais et surcoûts
Automne, hiver ou printemps : le meilleur créneau pour construire une piscine dépend autant du terrain et du procédé choisi que du calendrier administratif. Voici comment remonter depuis la première baignade visée, anticiper les délais et éviter le chantier lancé trop tard.
L’essentiel
- Pour se baigner dès l’été, commencez idéalement l’étude du projet et les démarches entre l’automne et le début de l’hiver précédents.
- Une déclaration préalable s’instruit habituellement en 1 mois, un permis de construire en 2 mois, hors contraintes locales ou demande de pièces.
- Une coque peut être posée en quelques jours à 3 semaines ; une piscine béton demande souvent 6 à 12 semaines de chantier, hors démarches.
- L’hiver n’interdit pas les travaux, mais gel, pluies et sols saturés peuvent reporter terrassement, bétonnage ou accès des engins.
- Le dispositif de sécurité normalisé doit être choisi dès le devis : il est obligatoire pour les piscines privées enterrées ou semi-enterrées non closes.
La meilleure période pour construire une piscine n’est pas forcément celle où l’envie de se baigner est la plus forte. En France, les demandes de devis et les plannings des professionnels se concentrent au printemps, alors qu’un projet préparé dès l’automne offre souvent davantage de choix et une livraison plus sereine avant les fortes chaleurs. Le bon calendrier dépend toutefois du type de bassin, de la nature du terrain, des formalités d’urbanisme et de l’aménagement prévu autour de l’eau.
Le meilleur calendrier se décide à partir de la première baignade visée

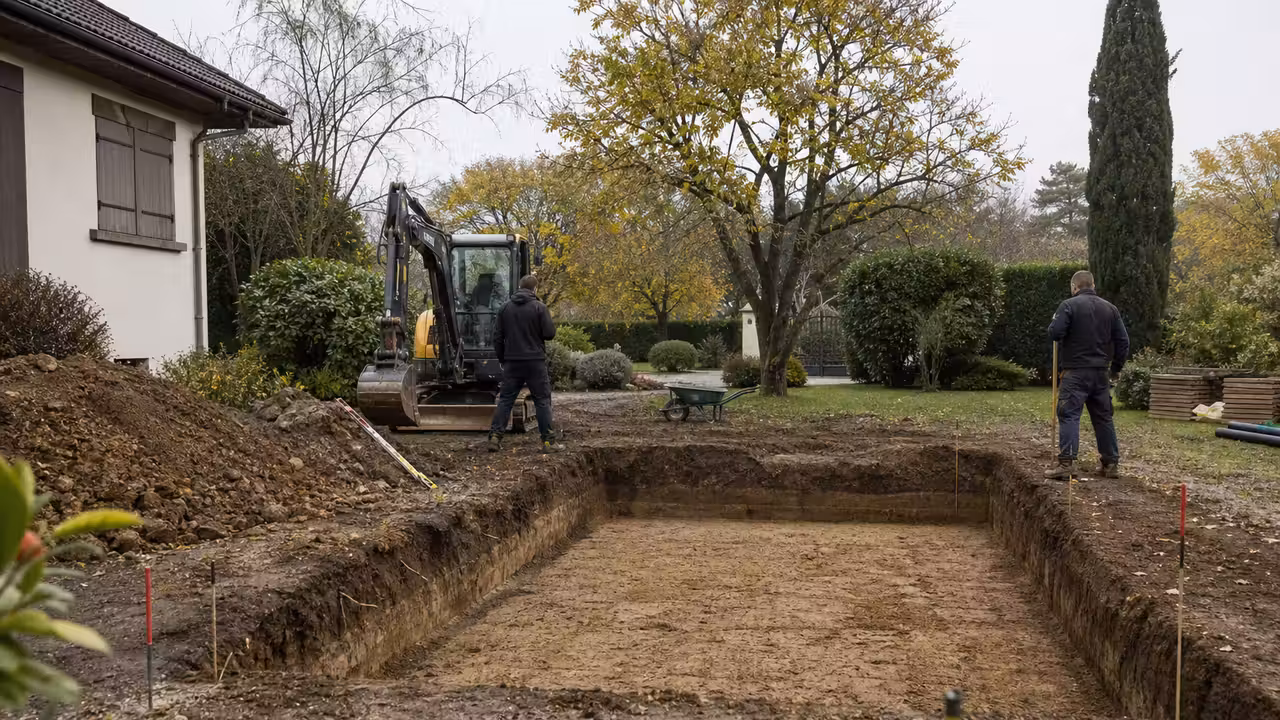

Pour profiter d’un bassin dès le début de l’été, il est prudent d’engager les premières démarches entre l’automne et le début de l’hiver précédents. Cette avance ne signifie pas qu’il faut nécessairement terrasser en novembre : elle permet d’étudier le terrain, de comparer les devis, de choisir les équipements et de purger les délais administratifs avant la période la plus chargée.
Une piscine est un ensemble de postes qui se succèdent : étude du projet, urbanisme, réservation de l’entreprise, terrassement, pose ou gros œuvre, raccordements, mise en eau, puis réalisation des plages et des abords. Un bassin techniquement terminé n’est pas toujours prêt à vivre : une terrasse fraîchement coulée, un accès boueux ou des plantations encore fragiles peuvent décaler le plein usage du jardin.
1 mois
d’instruction habituelle d’une déclaration préalable
2 mois
d’instruction habituelle d’un permis de construire
6 à 12 sem.
de chantier courant pour une piscine maçonnée
4 à 6 mois
d’avance conseillée pour viser l’été
Automne, hiver, printemps : ce que chaque saison change réellement
L’automne est souvent le créneau le plus équilibré pour lancer un projet. Le sol est généralement encore praticable, les températures permettent les travaux extérieurs et les entreprises peuvent disposer de davantage de latitude qu’au printemps. L’hiver reste possible dans de nombreuses régions, à condition que le terrain ne soit ni gelé ni saturé d’eau. Le printemps convient à un chantier rapide et déjà autorisé, mais il expose davantage aux délais d’approvisionnement et de planification.
| Période de lancement | Atouts | Points de vigilance |
|---|---|---|
| Septembre à novembre | Temps pour les études, l’urbanisme et la réservation du chantier ; bassin potentiellement prêt avant l’été suivant. | Pluies automnales, accès des engins et finitions paysagères à organiser. |
| Décembre à février | Devis, choix techniques et démarches peuvent avancer sans urgence ; certains chantiers restent réalisables. | Gel, fortes pluies et sols gorgés d’eau peuvent reporter terrassement et bétonnage. |
| Mars à mai | Conditions souvent favorables aux travaux extérieurs et aux aménagements végétaux. | Pic de demandes : calendrier des artisans, livraison de la piscine et choix des créneaux peuvent se tendre. |
| Juin à août | Solution possible pour un projet simple, bien préparé ou une installation hors-sol. | Chantier dans le jardin en période d’usage, chaleur, indisponibilités et baignade souvent reportée. |
Le bon réflexe
Fixez une date de première baignade réaliste, puis remontez le calendrier. Ajoutez une marge pour la météo, les demandes de pièces complémentaires, les raccordements électriques et les aménagements périphériques. Cette marge compte davantage que la durée théorique de pose du bassin.
Les formalités d’urbanisme doivent précéder le terrassement
Le calendrier commence à la mairie, ou plutôt par la consultation du plan local d’urbanisme. Celui-ci peut fixer des règles de distance par rapport aux limites de propriété, de hauteur, d’emprise au sol, d’aspect des abris ou de zones protégées. Un terrain en pente, une servitude, la proximité d’un monument historique ou une zone soumise à un risque peuvent allonger l’instruction ou modifier le projet.
À titre général, une piscine non couverte de plus de 10 m² et jusqu’à 100 m² relève d’une déclaration préalable. Au-delà de 100 m², un permis de construire est en principe requis. Un abri de piscine de plus de 1,80 m de haut peut également entraîner un permis. Les règles et les délais peuvent varier selon la situation du terrain : vérifiez-les avant de signer un calendrier de chantier sur Service-Public.fr et auprès du service urbanisme communal.
À prévoir dès la conception
Une piscine privée enterrée ou semi-enterrée non close doit être équipée d’au moins un dispositif normalisé de sécurité : barrière, alarme, couverture ou abri. Cette obligation, prévue par l’article L.134-1 du code de la construction et de l’habitation, doit être intégrée au devis et au plan d’aménagement, pas choisie dans l’urgence après la mise en eau.
Le type de piscine change la durée et la saison idéale
Le mot « construction » recouvre des réalités très différentes. Une coque polyester peut être posée rapidement lorsque l’accès au terrain est dégagé et que le terrassement est prêt. Une piscine en béton impose davantage d’étapes et des temps techniques incompressibles. Une piscine bois ou hors-sol peut, elle, réduire fortement le délai, sans dispenser de préparer un sol stable, horizontal et compatible avec le poids de l’eau.
| Solution | Durée d’intervention courante | Élément qui fait varier le délai |
|---|---|---|
| Coque polyester enterrée | De quelques jours à environ 3 semaines pour la pose et les raccordements. | Accessibilité pour le camion-grue, stabilisation du fond, remblaiement, margelles et terrasse. |
| Piscine béton maçonnée | Environ 6 à 12 semaines, hors attente administrative et aménagements importants. | Technique constructive, ferraillage, séchage, revêtement, météo et complexité de la forme. |
| Piscine bois ou kit enterré | De quelques jours à plusieurs semaines. | Préparation de la dalle ou du radier, drainage, montage, étanchéité et habillage des abords. |
| Piscine hors-sol | De quelques heures à quelques jours pour les modèles simples ; davantage avec dalle et équipements. | Planéité du support, raccordement électrique, filtration et création d’un accès sécurisé. |
Ces durées correspondent au temps passé sur le terrain, non au délai total entre la première prise de contact et le plongeon. Le délai de fabrication ou de livraison d’une coque, l’intervention d’un électricien, la pose d’un volet et la coordination des entreprises peuvent peser autant que le gros œuvre.
Construire hors saison : un avantage, avec quelques contreparties
Ce que ça apporte
- Un projet mûri sans pression et davantage de temps pour comparer des prestations réellement comparables.
- Une meilleure chance d’obtenir le créneau de chantier souhaité avant le rush du printemps.
- Des abords qui ont le temps de se stabiliser avant les premiers usages intensifs.
- Une mise en service plus progressive, utile pour comprendre la filtration et le traitement de l’eau.
Ce que ça coûte
- Un aléa météo plus élevé : pluie persistante, gel ou nappe d’eau proche peuvent interrompre le chantier.
- Un jardin temporairement moins accessible en automne et en hiver, quand les sols sont fragiles.
- Des finitions paysagères parfois à différer au retour de conditions plus douces.
- Aucune garantie automatique de prix plus bas : la disponibilité ne remplace pas un devis détaillé.
La remise saisonnière ne doit donc pas guider seule la décision. Un prix attractif perd son intérêt si le devis ne décrit pas le terrassement, l’évacuation des terres, le drainage, la filtration, l’électricité, les margelles, la sécurité et la remise en état du terrain. Il faut comparer le périmètre de prestation autant que le montant final.
Le calendrier en six étapes pour être prêt au bon moment
- Définir les usages et l’implantation. Déterminez la taille, la profondeur, l’exposition, les zones d’ombre, l’accès des engins et la place nécessaire aux plages, au local technique et au dispositif de sécurité.
- Étudier les contraintes du terrain. Repérez pente, nature présumée du sol, arrivée des eaux de pluie, réseaux existants et éventuelle nappe. En cas de doute, une étude adaptée évite de découvrir trop tard un besoin de drainage ou de renforcement.
- Vérifier l’urbanisme. Consultez le PLU et déposez la formalité nécessaire avant tout engagement irréversible. Intégrez le délai d’instruction et l’affichage réglementaire à votre planning.
- Comparer des devis complets. Demandez les mêmes postes à chaque entreprise : structure, hydraulique, filtration, électricité, évacuation des déblais, accès chantier, mise en service, garanties et sécurité.
- Réserver le chantier avec une marge météo. Évitez de caler une réception à la veille d’un départ ou d’une fête. Les aléas de terrain se gèrent bien mieux avec quelques semaines de souplesse.
- Préparer la mise en eau et les abords. Prévoyez le remplissage, l’alimentation électrique, le traitement initial, la protection du bassin et un cheminement propre et antidérapant autour de l’eau.
Quand faut-il reporter le chantier ?
Il est préférable de décaler un terrassement si le sol est gelé, détrempé ou instable, si l’accès des engins risque de dégrader durablement le terrain, ou si les formalités ne sont pas finalisées. La précipitation est particulièrement risquée sur les terrains argileux, pentus ou sujets au ruissellement : l’eau autour de la structure et le drainage se traitent avant la pose, pas après l’apparition d’un désordre.
À l’inverse, il ne faut pas confondre hiver et impossibilité. Dans une région au climat doux, avec un accès solide et une fenêtre météo favorable, de nombreux travaux peuvent être menés hors saison. La décision se prend avec l’entreprise à partir du sol, du procédé de construction et de la météo réelle, non d’un calendrier théorique.
Le piège à éviter
Commander la piscine au printemps en espérant une baignade garantie en juillet revient à concentrer tous les risques : autorisation incomplète, planning saturé, intempéries et finitions bâclées. Pour un projet enterré, mieux vaut viser une livraison anticipée qu’une date de réception au plus juste.
Questions fréquentes
Quelle est la meilleure saison pour faire construire une piscine ?
L’automne est souvent le meilleur moment pour engager un projet de piscine enterrée. Les démarches administratives, les devis et la réservation du chantier peuvent avancer avant le pic de demandes du printemps. Les travaux peuvent ensuite démarrer en hiver si le sol reste praticable, ou au début du printemps, avec un objectif de mise en eau avant l’été.
Peut-on construire une piscine en hiver ?
Oui, à condition que la météo et le terrain le permettent. Un sol gelé, détrempé ou difficilement accessible peut imposer un report du terrassement. Dans les régions aux hivers doux, de nombreux chantiers se poursuivent hors saison. Les piscines béton exigent aussi le respect des conditions de mise en œuvre des matériaux prévues par l’entreprise.
Combien de temps faut-il pour construire une piscine enterrée ?
Il faut distinguer le chantier du délai global. Une coque polyester peut être installée et raccordée en quelques jours à environ trois semaines, selon l’accès et les finitions. Une piscine béton demande couramment six à douze semaines. Il faut ajouter l’urbanisme, la disponibilité des entreprises, la livraison des équipements et l’aménagement des abords.
Quand déposer une déclaration préalable pour une piscine ?
Déposez-la avant de réserver une date ferme de terrassement. Pour une piscine non couverte de plus de 10 m² et jusqu’à 100 m², une déclaration préalable est généralement nécessaire. Son instruction dure habituellement un mois, mais les règles locales, une zone protégée ou un dossier incomplet peuvent modifier ce délai.
Est-ce moins cher de faire construire sa piscine en automne ou en hiver ?
Pas systématiquement. Hors saison, certains professionnels peuvent avoir un planning plus souple, mais aucun rabais n’est garanti et les aléas météo peuvent générer des adaptations. Le vrai gain consiste souvent à disposer de temps pour comparer des devis complets, éviter les décisions urgentes et programmer les travaux avant la forte demande printanière.
